模板支撑架拆除
模板支撑架
一、模板支撑架的拆除

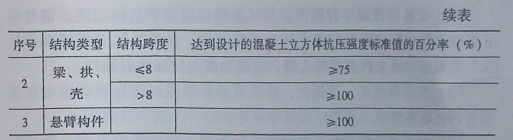

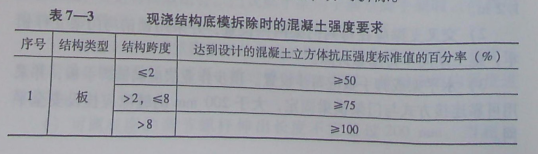

模板支撑架与满堂脚手架必须在混凝土结构达到规定的强度后才能拆除。模板支撑架与满堂脚手架作为模板的承重支承使用时,其拆除时间应在与混凝土结构同条件养护的试件达到表7-3规定的强度标准值时,并经单位工程技术负责人同意后,方可拆除。
模板支撑架与满堂脚手架的拆除要求与相应脚手架拆除要求相同。支撑架的拆除,除应遵守相应脚手架拆除的有关规定外,根据支撑架的特点,还应注意以下几点:
(1)支撑架拆除前,应由单位工程负责人对支撑架作全面检査,确定可拆除时,方可拆除。
(2)拆除支撑架前应先松动可调螺栓,拆下模板并运出后,才可拆除支撑架。
(3)拆除时应采用先搭后拆,后搭先拆的施工顺序。
(4)支撑架拆除应从顶层开始逐层往下拆,先拆可调托撑、斜杆、横杆,后拆立杆。
(5)拆除时应采用可靠的安全措施,拆下的构配件应分类捆绑。尽量采用机械吊运,严禁从高空抛掷到地面。
(6)对拆除下来的构配件进行及时的检査、维修和保养。
变形的构配件应调整修理,油漆剥落处应除锈后,重新涂刷防锈漆。对底座、¥栓螺纹及螺栓孔等不易涂刷油漆的部位,在每次使用完毕后应清理污泥,涂上黄油以防锈。门架宜倒立或平放,平放时应相互对齐。剪刀撑、水平撑、栏杆等应绑扎成捆堆放,其他小零件应分类装入木箱内保管。
为防止支撑架各构配件生锈,最好贮存在干燥通风的库房内,条件不允许时,也可以露天堆放,但必须选择地面平坦、排水良好的地方。堆放时下面要铺垫板,堆垛上要加盖防雨布。
二、模板支撑架搭拆的要点
(1)安装前,应在楼面或地面弹出门架纵横方向位置线,并进行抄平。地基的处理要求与外脚手架相同。
(2)安装搭设顺序和操作要点可参照相应脚手架的做法,满堂模板支撑架的立杆间距及每根立杆的支撑面积,参见碗扣式钢管脚手架的有关规定,当立杆高度较大时,应增加横向拉杆或斜撑杆。
(3)在可调底座、顶托处,应采取必要措施以防止被砂浆、水泥浆等污物填塞螺纹。
(4)对于满堂支撑架顶部的施工操作层,应满铺脚手板,并采取可靠连接方式,使其与门架横梁固定。
(5)当模板支撑架的高度超过其宽度5倍时,应设置缆风绳予以拉牢。
(6)模板支撑架与满堂脚手架在使用过程中,应避免局部超载和产生偏心荷载。如泵送混凝土时,应随浇随捣,随时进行整平,混凝土不宜堆积在输送管道出口处,避免产生过大的堆积荷载,使架体超载而造成游塌事故。装卸其他物料也应尽量避免对模板支撑架产生过大的偏心、振动或冲击。
(7)在使用过程中,模板支撑架的水平加固杆、交叉支撑和剪刀撑等不准随意拆除。施工需要拆除局部杆件时,必须采取临时加固措施后,方可拆除,施工完毕应立即恢复。
